Réalisation 2019 - Construction de forages

Construction de 6 forages sur 3 villages du canton


D'après l'OMS et l'UNICEF,  un peu plus de 2 milliards d'êtres humains n'ont pas accès à l'eau potable ...
Parce que l'eau potable doit être accessible à tous, la Métropole de Lyon finance des projets
d'accès à l'eau et d'assainissement :
Nous avons donc déposé un dossier fin janvier 2019, auprès de la Métropole pour la construction de 6 forages dans le canton.
Chaque forage a fait l'objet d'une demande spécifique des villageois, via les CVD, avec constitution d'un comité eau de 7 personnes dont un président, une trésorière, un secrétaire... pour l'entretien et la gestion du forage. Il leur est également demandé d'ouvrir un compte bancaire pour y déposer les premières cotisations qui leur permettront de subvenir par eux-mêmes aux premiers entretiens et réparations.

7 avril 2019 : notre dossier a été accepté pour un montant de 47 000 € (76 % du budget), qui sera complété par le financement de notre mécène togolais Monsieur Bako.
14 août et 26 août 2019 : réception de 25 000 € de 2 financeurs (Métropole et Eau du Grand Lyon)
Septembre 2019 : l'hydrogéologue se rend sur place, pour analyser le sous-sol et préciser les lieux d'implantation : voir  vidéos ici.

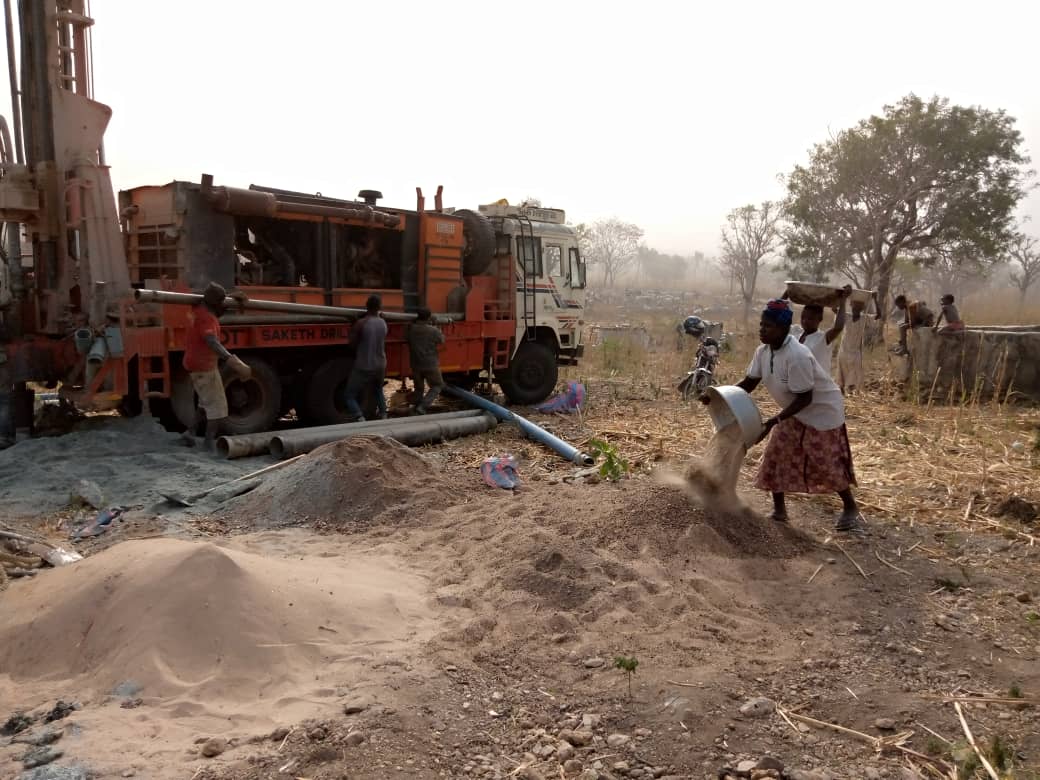

16 octobre 2019 : l'entreprise Muset démarre les travaux des deux premiers forages : voir vidéos ici.

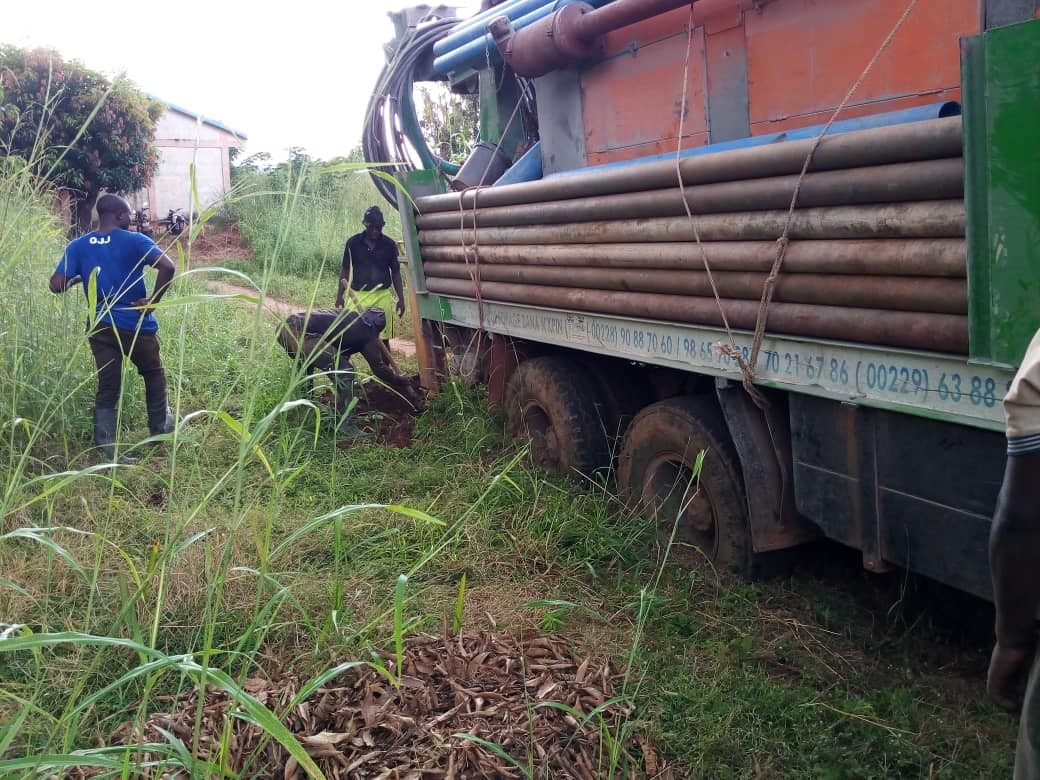

Les sols sont encore trop humides, le camion s'embourbe. Il nous faudra patienter jusqu'en décembre, pour que les pluies cessent définitivement et permettent de reprendre les travaux pour les 4 autres forages.




21 décembre 2019 : les travaux ont pu reprendre.



La piste pour aller à Bogawaré a dû être aménagée par les villageois pour permettre à la foreuse de passer.












Un camion plus puissant a dû être acheminé pour pouvoir monter à Kawa-haut.



Janvier 2020 : le niveau d'eau des rivières est suffisamment bas

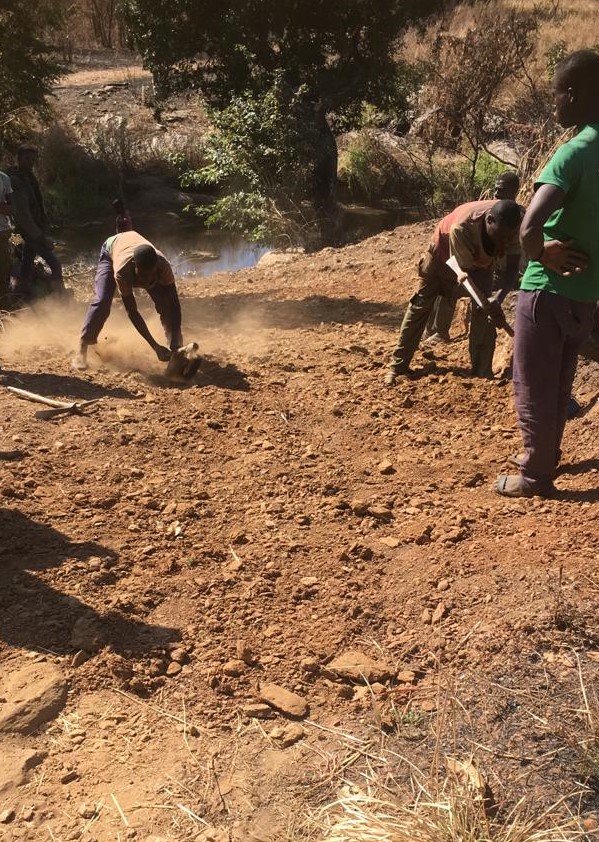

pour permettre à la population d'extraire le sable nécessaire à la construction des murs de protection autour du forage.

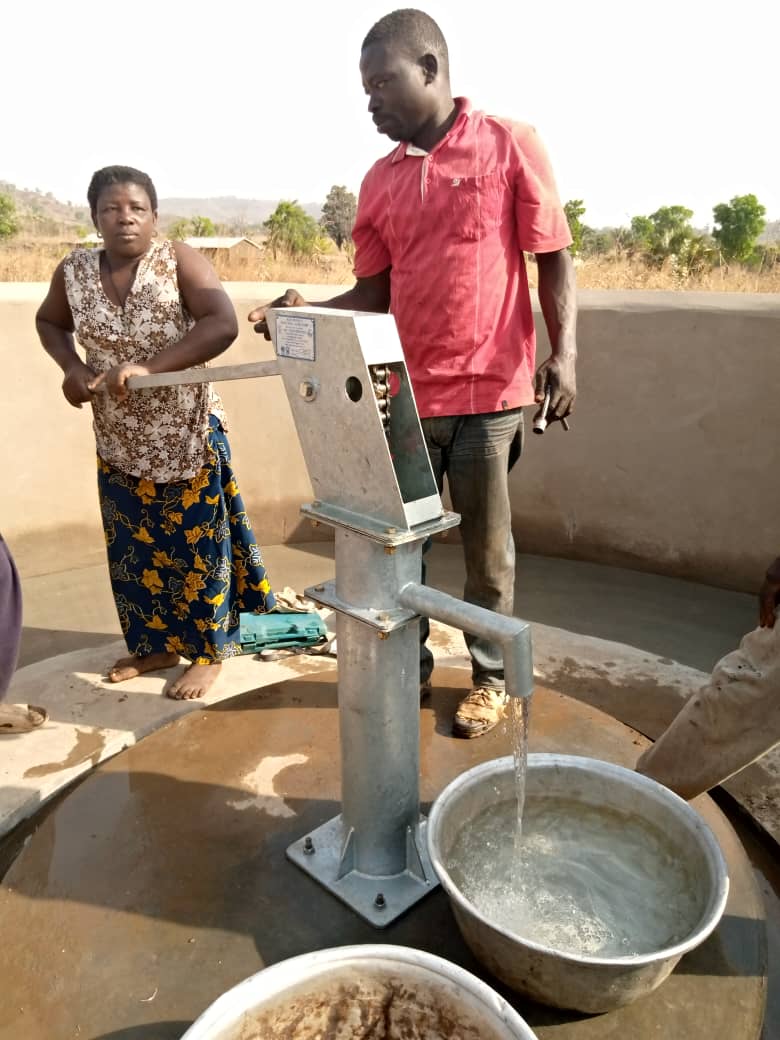

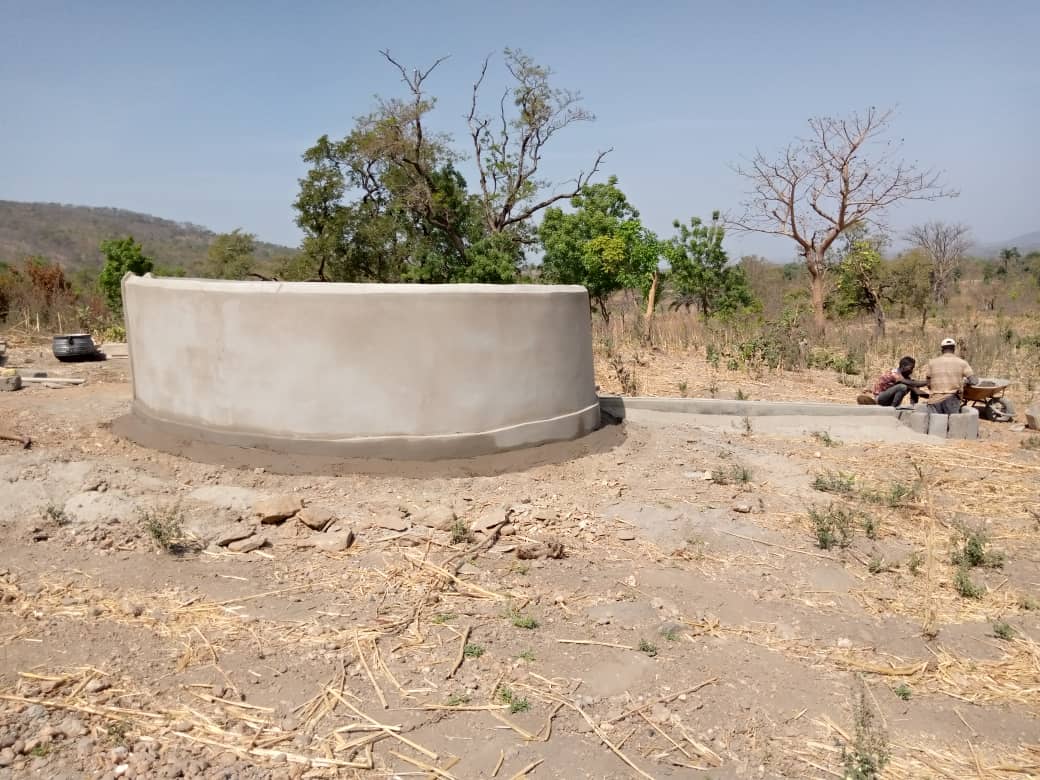

18 février 2020 : les 6 forages sont terminés, et utilisés par la population.
